本报讯(记者 孙 震)7月16日上午,市气象台发布高温橙色预警,最高气温达40℃。在召陵区青年镇张庄村,我市首次变压器台区不停电迁改工作正有序开展。当日,我市电网最大用电负荷突破223.33万千瓦,较2024年同期增长9.37%。
据了解,此次变压器台区迁改任务紧迫。然而,时值迎峰度夏用电高峰,张庄村区域内空调、冷库等制冷设备大量投入使用,致使台区用电负荷激增。若采用传统工作方式,需要停电至少6个小时,将影响村民正常生活和企业生产用电。

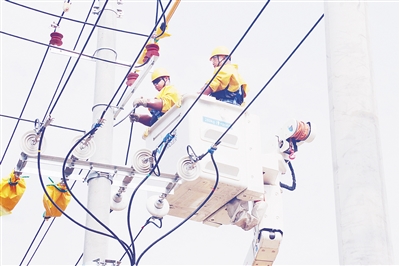

为落实“不停电就是最好的服务”工作要求,保障施工期间用户“零感知”、用电“零影响”,国网漯河供电公司迅速行动,成立专项工作组,开展多轮次现场勘查和技术讨论,在反复模拟推演工作流程的基础上,制订出低压旁路带电作业的可行性方案。施工当天,工作人员首先精确敷设并接入旁路电缆系统,将原变压器负荷平稳转移至临时供电通道。随后,工作人员断开变压器连接,将其吊装迁移至新规划位置,安装就位并完成调试后,将负荷转移回变压器,并拆除旁路电缆。整个过程持续近6个小时,全程居民用电未受影响。
首次变压器台区不停电迁改工作的顺利完成,是国网漯河供电公司践行“人民电业为人民”的企业宗旨、全力保障民生用电需求的生动体现。
